خط متروی المشاعرالمقدسه

دانشنامه عمومی

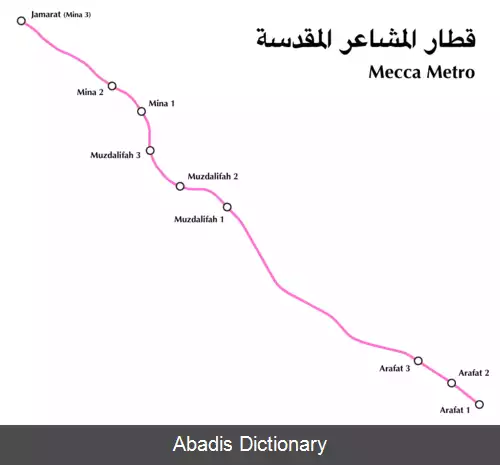

خط متروی المشاعرالمقدسه ( عربی: قطار المشاعر المقدسة الخط الجنوبی ) یک خط مترو در شهر مکه عربستان سعودی است. این خط با ادعای اینکه بالاترین ظرفیت بردن مسافر در جهان را دارد اما فقط هفت روز در سال کار می کند و یک قطار شاتل است که انحصارا برای زائرین اماکن مقدس در مکه. کوه عرفات. موزدلفه و مینا گذاشته شده تا ازدحام هزاران اتوبوس و خودرو در مراسم حج کم کند. این مترو در ۱۳ نوامبر ۲۰۱۰ درست در زمان حج سال ۱۴۳۱ بین ۲۵ تا ۲۹ نوامبر ۲۰۱۰ افتتاح شد. [ ۱] این خط مترو جداگانه است و به طور فیزیکی متصل به شبکه متروی آینده مکه نخواهد بود.
سعودی ها تخمین می زنند این مترو جای ۵۳۰٫۰۰۰ اتوبوس را خواهد گرفت[ ۲] و قول یک زیارت امن تر و راحت تر را می دهند. تا موسم حج ۲۰۱۳ ( حج ۱۴۳۳ ) این مترو توانست با ظرفیت حد اکثرش کار کند[ ۲] و تخمین زده می شود که بیش از ۳٫۹۵ میلیون مسافر را جابجا کرده باشد که برای آن زمان در بین شلوغ ترین سیستم ها در جهان این خط مترو بیشترین استفاده را داشته است و ۱۲ واگن با ظرفیت ۳۰۰۰ مسافر را دارد. [ ۳] در شلوغی مترو یک زمانبندی خاص گروه شاتل، که به تردد قطار D شناخته شده است، با سه ایستگاه خروج و سه ایستگاه ورود انجام می گیرد. ( در هر مکان مقدس روی خط مترو سه ایستگاه وجود دارد ) در زمان ها ی خلوت، مترو در تمامی ایستگاه ها می ایستد.
در مارس ۲۰۱۰ شرکت سرکو خاورمیانه قراردادی از شرکت ساختمان راه آهن چین برای مشاوره در عملیات و تعمیر و نگهداری متروی مکه بدست آورد. شرکت چینی قرارداد طراحی - ساختمان - کارکرد در سال ۲۰۰۸ از وزارت امور شهر و روستا گرفت. در نوامبر ۲۰۱۴ شرکت پیش برنده، پروژه شرکت حمل ونقل ریل مکه آژانس حمل و نقل کوالاالامپور؛ پراسارانا؛ را برای خدمات مشورتی در طول فاز ۱ برنامه حمل و نقل عام مکه برگزید. [ ۴] [ ۵] فاز ۱ ساختمان دو خط مترو در کل ۱/۴۵ کیلومتر و ۲۲ ایستگاه با زمانبندی راه اندازی ۲۰۱۹ را می پوشاند. [ ۶] در طول حج ۲۰۱۴ کارکنان شرکت های پراسارانا و اکسپرس ریل لینک به اتمام کار شرکت ساختمان راه آهن چین کمک کرده و کمبودهای پرسنلی آن را تأمین کردند. در آغاز ۲۰۱۸ بعد از سه سال انجام آن توسط پراسارانا مالزی بار دیگر قرارداد توسط شرکت ساختمان راه آهن چین گرفته شد. [ ۷]
بعضاً ادعا می شود که این مترو سریعترین مترو درجهان در نوع خود است. اجرای این طرح در ۲۲ ماه به پایان رسید و اگر مراسم مذهبی مانع ان نمی شد ۱۶ ماهه تمام می شد. این مترو ابتدا با ۳۵٪ ظرفیتش با کنترل دستی و با استفاده از سیستم حفاظت اتوماتیک – که سرعت مترو را در همان سطحی که از بیرون فرمان داده می شود نگه می دارد کار می کرد. [ ۸]
عکس خط متروی المشاعرالمقدسهعکس خط متروی المشاعرالمقدسهعکس خط متروی المشاعرالمقدسه
این نوشته برگرفته از سایت ویکی پدیا می باشد، اگر نادرست یا توهین آمیز است، لطفا گزارش دهید: گزارش تخلف

پیشنهاد کاربران
